1设置项目进度条

步骤:

选择菜单【开始】-【条件格式】-【数据条】,设置自己喜欢的颜色后按鼠标左键即可。

用Excel函数公式制作甘特图项目进度表|横道图|计划表

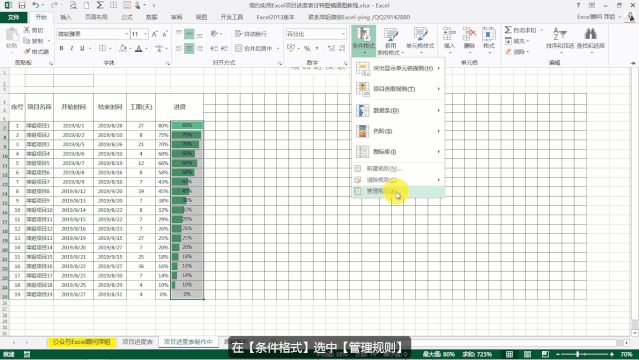

设置100%才满格。选择菜单【条件格式】-【管理规则】-【编辑规则】,最小值最大值类型【数字】,最小值为【0】,最大值为【1】,确定完成。

用Excel函数公式制作甘特图项目进度表|横道图|计划表

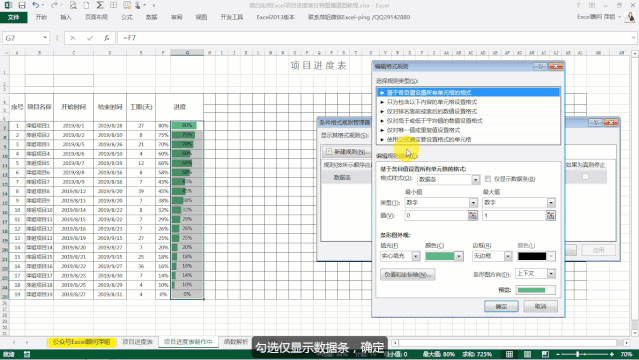

如何删除百分比数据字体?在 【管理规则】-【编辑规则】-在【仅显示数据条】前打勾【√】 ,【确定】

用Excel函数公式制作甘特图项目进度表|横道图|计划表

2自动填充当天日期

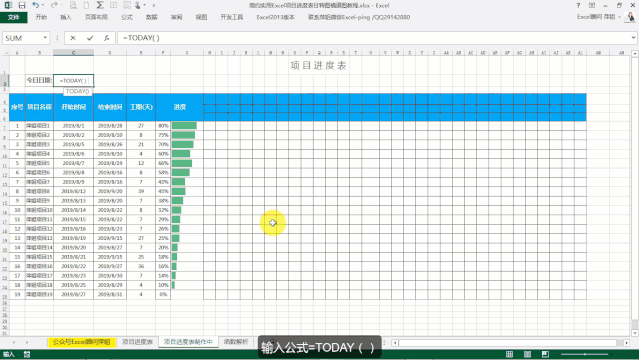

自动填充当天日期公式非常简单,在单元格输入公式=TODAY() ,然后按回车键就完成。然后底色设置为橙色或自己喜欢的颜色。

用Excel函数公式制作甘特图项目进度表|横道图|计划表

3年月份自动下拉菜单选择设置

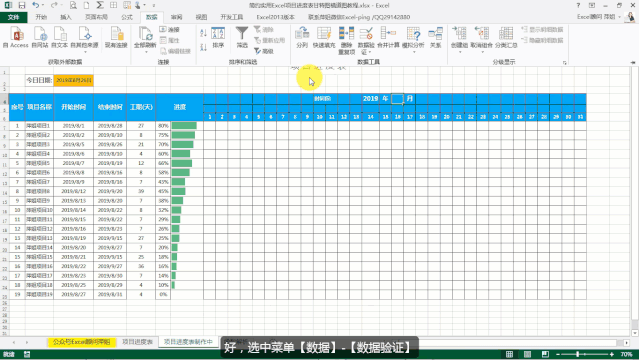

在菜单【数据】-【数据验证】-【数据验证】-设置类型为【序列】,在来源那里手动输入下拉选择的数据,用英文半角的【逗号】隔开。也可以选择已设置好数据区域。

(视频有详细讲解两种方法。)

年份如输入2019,2020,2021,2022,2023,2024 ;

月份输入1,2,3,4,5,6,7,8,9,10,11,12

用Excel函数公式制作甘特图项目进度表|横道图|计划表

(注:Excel2013以下版本【数据验证】名称是【数据有效性】)

4自动更新日期公式设置

由于不同月份,后三天有变化,所以1-28日公式和29~31日公式不一样。

步骤:

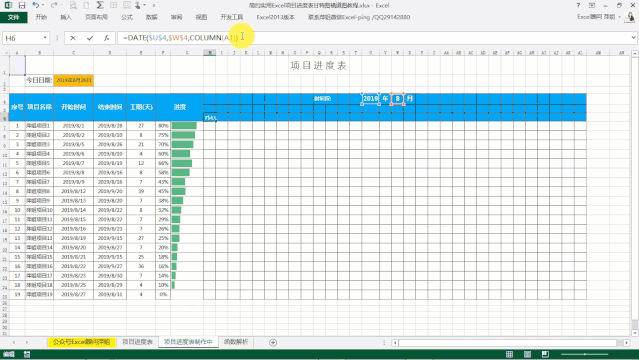

在第一个单元格输入公式=DATE($U$4,$W$4,COLUMN(A1)) ,然后向右拉到28日单元格

公式翻译:显示设定好年月日 中 几号的格式 。如设定好的年月日是=DATE(2019,8,1)

用Excel函数公式制作甘特图项目进度表|横道图|计划表

在29单元格输入公式=IF(AI6<eomonth(date($u$4,$w$4,1),0),ai6+1,"")< p>

然后向右拉出其它两个单元格公式。

公式翻译:如果AI6单元格少于本月最后一天的日期,那就28+1,否则空值。

5自动更新星期公式设置

在第一个单元格输入公式=IFERROR(IF(WEEKDAY(H$6,2)=7,"日",WEEKDAY(H$6,2)),"")

然后向右拉公式到最后单元格。

公式翻译:如根据下方日期当天是7就显示日,否则就填写对应的周几。再用IFERROR函数屏蔽后三天单元格出现的错误值。

(如还不懂,请观看教程视频学习)

用Excel函数公式制作甘特图项目进度表|横道图|计划表

(如显示阿拉伯数字,在单元格格式界面的【特殊】设置为【中文小写数字】,视频有详细讲解)

6自动填充时间条设置

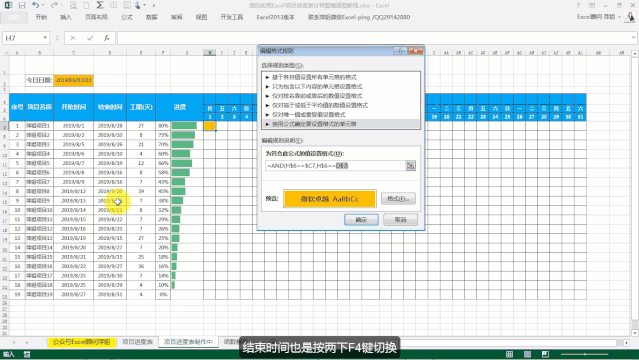

选择第一个单元格,打开菜单【开始】-【条件格式】-【新建规则】,类型选择【使用公式确定设置格式的单元格】-输入公式【=AND(H$6>=$C7,H$6<=$D7)】

然后向右,向下拉出其它单元格规则。

规则公式翻译:满足上方日期大于等于开始时间,少于等于结束时间,就填充橙色。

(涉及绝对引用和相对引用知识,建议观看Excel教程视频学习)

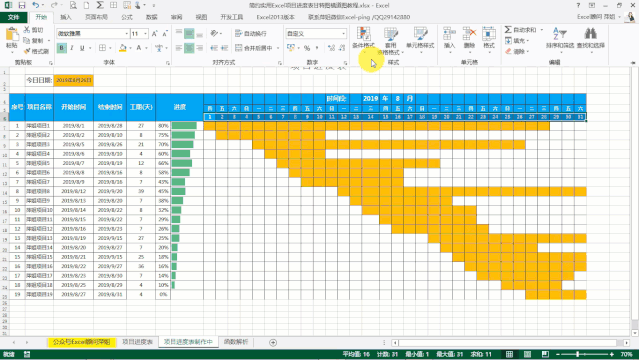

用Excel函数公式制作甘特图项目进度表|横道图|计划表

7自动突显当天日期单元格

为更快捷观察到图表数据,设置突显辅助信息。

选中所有日期单元格,然后打开菜单【开始】-【条件格式】-【新建规则】-选择类型【只为包含以下内容的单元格设置格式】-设置单元格【等于】【=$C$2】

用Excel函数公式制作甘特图项目进度表|横道图|计划表

等于【今天日期】,【格式】那里,底色填充为红色。

用Excel函数公式制作甘特图项目进度表|横道图|计划表
